Курсовая работа: Сооружение одноцепной линии электропередачи


В качестве промежуточных опор, согласно заданного провода АС300/39 и I района по гололеду, выбраны унифицированные промежуточные металлические опоры П 330-3 с габаритным пролетом ℓгаб =470 м. Эти опоры более дешевые более экономичны в эксплуатации.

В качестве анкерно-угловых опор выбраны стальные свободностоящие унифицированные опоры У330-1, допускающие угол поворота до 60˚. Защита от коррозии металлоконструкций принята оцинковка по действующим технологиям.

Переходы через электрифицированную железную дорогу и автодорогу 1А категории, приняты на анкерно-угловых опорах повышеной конструкции 2.5.252 и 2.5.257[1].

Остальные переходы согласно требованиям ПУЭ п.2.5.146 предусматриваем на промежуточных опорах, которые обеспечивают требуемые ПУЭ габариты.

Характеристики требуемых опор приводим в таблице 1.9.

Таблица 1.9 Характеристики опор.

Обозна

чение

Марка

провода

РГ

Расчетные пролеты,

м.

Масса

опоры,

т

Количество

болтов, шт.

H/H0,

м.

D,м.
ℓг ℓветр ℓвес
П330-3 2xАС300/39 I 460 460 575 6,39 956

37,7

25,5

14,1
У330-1 2xАС300/39 I - - - 13,66 1017

27

10,7

16
У330-1 +9 2хАС300/39 I - - - 19,358 1248

36

19,7

16

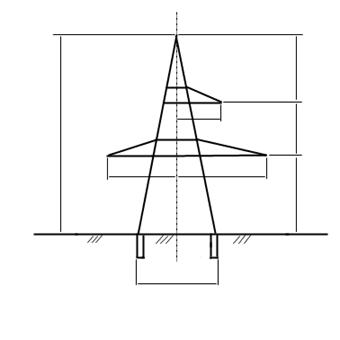

Рис. 1 Стальная анкерно-угловая опора У330-1

Рис. 2 Металлическая промежуточная опора П 330-3.

Закрепление анкерно-угловых и промежуточных опор принимаем на унифицированных фундаментах, устанавливаемых в копаные котлованы. Выбор элементов фундаментов производим по технологической карте К-I-19 согласно заданного грунта.

Характеристики элементов фундаментов и объемы земляных работ приводим в таблице ниже.

Таблица 1.10 Характеристики фундаментов опор.

Тип

опоры

База опоры,

мм

Элементы

фундаментов

Кол.,

шт.

Размеры плиты, мм

h,

м.

Объем

бетона,

м3.

Масса

т.

Объем грунта на

1 опору, м3.

Группа 1 (1:1)
А Б Наименование Шифр а б V V0
У330-1 6240 6240 подножник Ф5-А 2 2700 2700 3 2,5 6500 636 632
У330-1 +9 8950 8950

пожножник

ригель

Ф5-А

Р1-А

2

8

2100

 -

2100

-

3

-

1,7

0,2

4300

500

766 762
П330-3 5420 3360 подножник Ф3 4 1,17 3400 166 166

Выбор заземляющих устройств опор производим по типовому проекту[11], в зависимости от удельного электрического сопротивления грунтов ρэл.Для принятых типов опор, нормируемое сопротивление заземления Rнор =15 Ом, при ρэл =100 Ом· м, обеспечивается фундаментами анкерно-угловых и промежуточных опор дополнительное заземление не требуется.

Изоляторы выбираем согласно расчета (п. 1.5), а изолирующие подвески для проводов и МЗТ скомплектованы по типовым решениям [9].

В проекте приняты:

Поддерживающие гирлянды для провода -1х19ПС 120-Б

Натяжные 2-х цепная гирлянда для провода -2х19ПС 120-Б

Поддерживающие подвески для троса -1х1ПС170-Д

Натяжные подвески для троса -1х1ПС 120-Б

Поддерживающая гирлянда для обводных шлейфов - 1х19ПС 70-Д

Для соединения проводов в пролетах выбраны прессуемые соединители САС-300-39, для тросов СВС-70-3, таблица 1.57; 1.58[5].

Для соединения проводов в шлейфах термитной сваркой выбираем термитные патроны ПАС-300, таблица 7.37[5].

Для МЗТ выбираем виброгасители ГВН-3-13, т.к напряжение в тросе σт>170 Н/мм2, таблица 1.61[5].


2 Раздел организации работ

2.1 Определение срока монтажа ВЛ

провод трос заземляющий

Продолжительность строительства новых ВЛ устанавливается СНиП 1.09.03-85 «Нормы продолжительности строительства и задела в строительстве»

Срок монтажа проектируемой ВЛ с учетом местных условий прохождения трассы Тп , определяем по формуле:

Тп = Т·Кб∙Кг·Кл·Кс·Кпн·Кт , мес;

Тп = 4,43·1·1·1,03·1·1·1= 4,56 мес;

Кл = 1+0,5· = 1+0,5·=1,03

где Т – нормативная продолжительность строительства, мес;

Кб; Кг; Кпн; Кс – коэффициенты, учитывающие наличие на трассе ВЛ болот, залесенности, стесненных условий и объектов под напряжением, коэффициенты равны 1, табл.6.4[5];

Кт – территориальный коэффициент, таблица 6.3[5].

Нормативную продолжительность строительства проектируемой ВЛ определяем методом интерполяции по формуле:

Т= Т1+(L-L1) =4+·(46-20)=4,43 мес.

где Т1- нормативная продолжительность строительства ВЛ длиной L1, мес;

Т2- нормативная продолжительность строительства ВЛ длиной L2, мес;

L- длина проектируемой линии, км.

Значение Т1,Т2; L1, L2 выбираются по таблице 6.2[5].

Определяем количество календарных дней:

Дк = Тп·30,5 = 4,56·30,5 = 139 дней.

Начало монтажа ВЛ 1 апреля 2011 года, окончание монтажа ВЛ согласно календарного графика производства работ 17 августа 2011 года.

2.2 Определение материальных ресурсов для монтажа ВЛ

Длина усредненного пролета:

lср = 0,9·lгаб = 0,9·470 = 423 м,

где lгаб – габаритный пролет, м;

принимаем lср = 415 м.

Общее количество опор:

nоп =  + 1 =  + 1 = 110 шт,

где L- длинна проектируемой ВЛ.

По плану трассы ВЛ определяем количество анкерно-угловых опор: а = 9 штук, в том числе: нормальных У330-1= 6 шт. повышенных У330-1+9 3 шт.

Определяем количество промежуточных опор П330-3:

b = nоп–а = 110–9 = 101 шт.

Количество элементов сборных железобетонных фундаментов определяем в табличной форме:


Таблица 2.1 Количество элементов сборных железобетонных фундаментов

Тип стальных опор

Общее количество

стальных опор, шт.

Наименование элементов фундаментов

Количество на одну опору,

шт.

Общее количество, шт.
У330-1 6 Ф5-А 2 18
У330-1+9 3

Ф3-А

Р1-А

2

8

18

72

П330-3 101 Ф3-А 4 404
